总设计负责人对详细解读火神山医院设计方案
2020年1月23日,武汉市城建局紧急召集中建三局等单位举行专题会议,要求参照2003年抗击非典期间北京小汤山医院模式,在武汉职工疗养院建设一座专门医院——武汉蔡甸火神山医院,预计将在2月3日前建设成。武汉蔡甸火神山医院建筑面积2.5万平方米,可容纳1000张床位。

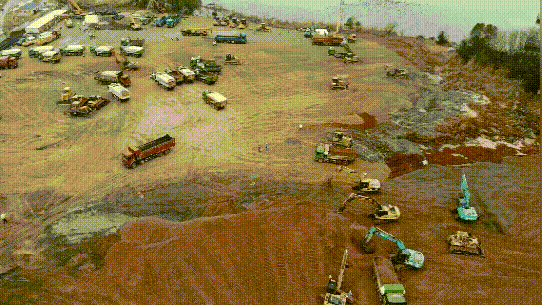

▲1月24日上百台工程车同时作业,做场地整平
据人民日报,2020年1月25日下午3点半,武汉市防疫指挥部举行调度会,决定在武汉蔡甸火神山医院之外,半个月之内再建一所“小汤山医院”——武汉雷神山医院,新增床位1300张。
▲1月26日,建设者在平整完毕的地面上,铺设20公分厚的砂子,并同步进行管道预埋穿插施工。
1月27日上午11时,在武汉火神山医院建设现场看到,多个集装箱板房运至施工现场,箱式板房首个模块开始吊装。
根据最新设计图纸,该项目总建筑面积为3.39万平方米,而此前初步定位2.5万平方米,功能主要分为:病房、接诊室、ICU、医技部、网络机房、供应库房、垃圾暂存间、救护车消洗间等。
据介绍,火神山医院主要结构形式为集装箱活动板件,其并非直接搭在地面上,还是要做好防渗层和地基浇筑后再进行拼装。该板件是一种新型可周转材料,拼装速度快,保温隔热效果好。
16个小时
武汉新冠病毒感染专科医院 ——火神山医院第一栋楼完工!
1月27日,据武汉新型冠状病毒专科医院筹建专家介绍,武汉新冠病毒感染专科医院 ——火神山医院第一栋楼完工,用时16个小时!
武汉火神山医院建设与时间赛跑,建筑设计图纸更要跑在时间的前面,才能为现场施工争取更多的时间。中信建筑设计研究总院有限公司的设计师们与其说是与时间在赛跑,更确切地说他们是在赶超时间!请看火神山医院总体设计负责人对设计方案的详细解读!
高于现有传染病医院的防护隔离标准
设计负责人介绍,结合武汉本地当前气候条件,采用更加先进的技术和高于现有传染病医院的防护隔离标准,力求在最短的时间内为患者和医护人员提供更加安全可靠的诊疗环境。
据悉,医院建设用地面积约5万平方米,总建筑面积3.4万平方米,整体参照战地医院形式,充分考虑当前能够最快采购的建造材料资源,采用模块化设计,主要由接诊区、负压病房楼、ICU、医技楼、网络机房、中心供应库房、垃圾处理暂存间、救护车洗消间等构成。
1000床位规模,医护人员有专门通道避免交叉感染

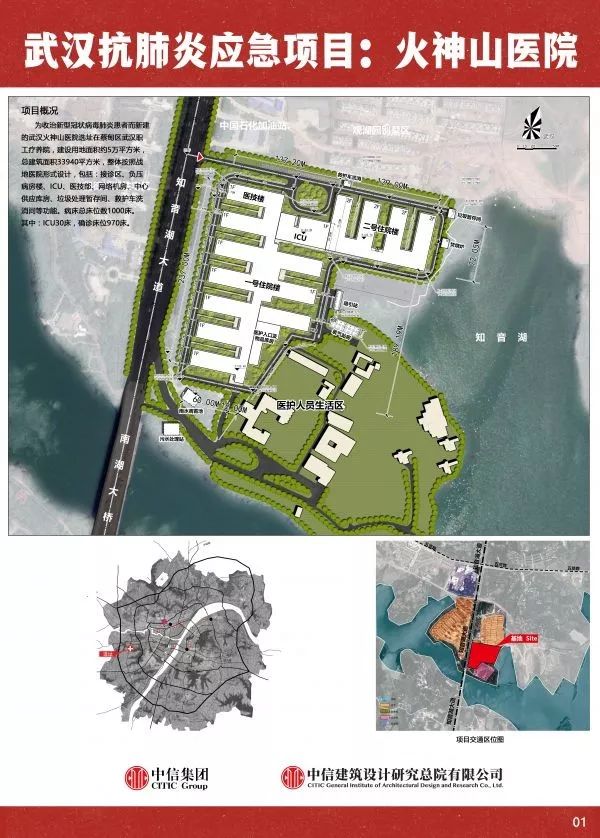

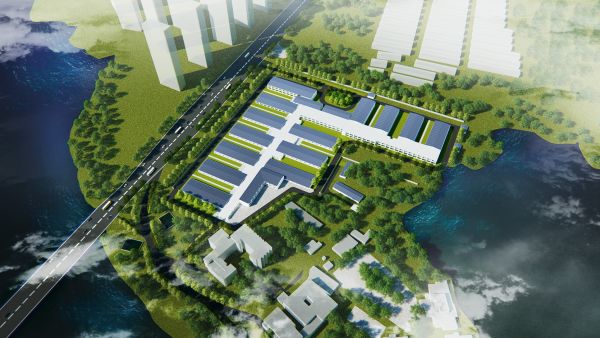

建成后的俯瞰效果图 中信设计院提供
这个医院的规模多大、满足哪些功能,病房如何设置,如何做到不交叉感染?对此,设计负责人介绍,本医院负责收治确诊患者,通过设置清洁区、半污染区、污染区及医护人员专用通道和病人通道的方式,以及相对应的零压清洁空间到负压病房的通风系统,避免交叉感染。医护人员进出病区设置包括风淋在内的专用卫生通过设施,最大限度地保护医护人员的健康安全。
按照设计方案,总床位数为1000床。ICU(极重症加强护理病房)设置两个病区;另外,设置重症护理病区两个。
病房内的效果图 中信设计院提供
每个病房按照2人间设计,约18平方米,均配备了供氧系统、负压抽吸系统等。病房设独立卫生间,卫生间配有坐便器、安全抓杆和淋浴等设施。
5万平方米防渗膜覆盖 雨污水全收集消毒

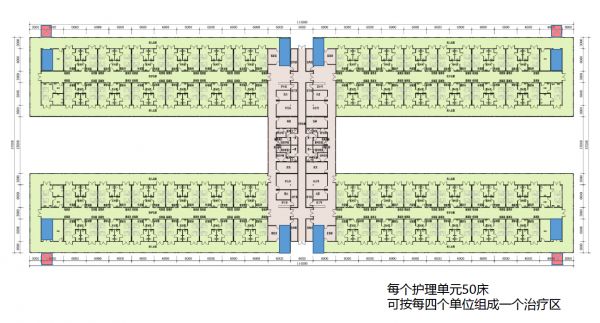

平面护理单元图 中信设计院提供
据悉,27日,火神山现场还在进行防渗层施工。据设计师介绍,5万平方米的建设用地采用防渗膜全覆盖,污水消毒4小时后排入城市管网,场地雨水则通过专门系统全面收集,消毒半小时后排入城市管网,医疗垃圾按照环保部门的相关规定进行专门处置。
连续奋战60小时拿出施工图
这是一项与时间赛跑的设计任务。
1月23日下午,中信建筑设计研究总院接到武汉火神山医院的紧急设计任务,迅速组建起60余人的应急项目组,当晚即投入设计工作。该院曾设计过武汉市金银潭医院(收治新型冠状病毒感染的肺炎定点医院),具有丰富的传染病医院设计经验。
设计负责人介绍,设计团队全部在单位集结,在接到任务5个小时内为项目现场提供了场地平整设计图纸,为连夜开工争取了时间;24小时就提供了方案设计图纸,并通过确认。通过连续奋战60小时,至1月26日凌晨顺利交付施工图。后续,他们还将密切跟踪项目进展,并做好施工配合及设计优化工作。
